华电阳江三山岛六海上风电场项目完成全部风机吊装
2026-09-24 10:51:46

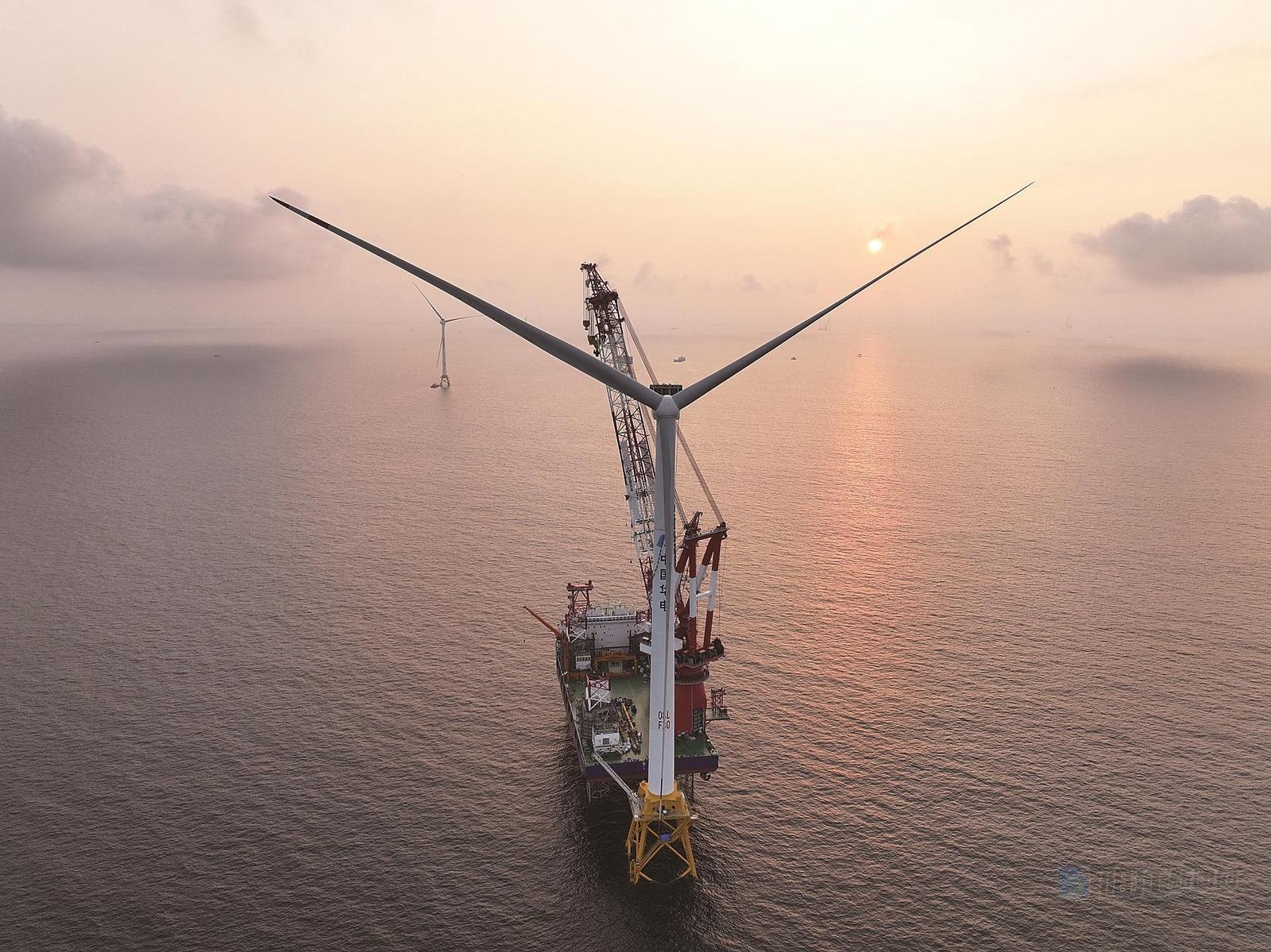

  华电阳江三山岛六海上风电场项目最后一台风机完成吊装。华电阳江公司供图

阳江日报讯(记者/关雯静 通讯员/章钦 张克雷)9月22日,随着最后一台风机精准吊装就位,华电阳江三山岛六海上风电场项目完成全部风机吊装,向全容量并网投产迈出关键一步。

该项目位于阳江海陵岛南侧海域,总装机容量50万千瓦,共安装31台单机容量16.2兆瓦风电机组,场址面积54平方公里,水深46米至50米,场址中心离岸82公里、最远端达89公里,是我国首个规模化应用16.2兆瓦海上风电机组的项目。

与近海项目相比,深远海施工潮涌浪急、海况复杂,有效作业窗口期短,对装备能力和精度控制提出更高要求。对此,建设团队实时监测气象环境,动态优化施工时序,抢抓高效作业窗口,依托大型海上风机安装平台在百米高空实现毫米级精准对接。

值得一提的是,该项目在全国首次批量应用首批66千伏铝芯集电海缆,率先提出优化送出海缆截面(630平方毫米),并全国首次批量应用国产化灌浆料。通过设计优化、装备革新与工艺升级,项目已累计节约工程造价超过3.67亿元。

从4月9日首台风机吊装完成,到9月22日全部31台风机吊装收官,项目建设历时5个多月。其间,与中广核阳江三山岛五项目共建的500千伏海上升压站、海上无功补偿站已于今年7月完成安装。面对有限作业窗口,项目组建党员服务队,把安全、质量管控嵌入每一道环节,抢抓窗口期推进建设。下一步,华电阳江公司将全速推进海缆敷设、机组调试等后续工程,为全容量并网发电筑牢基础。

作为阳江打造国际风电城、建设“绿能之都”的重点项目,三山岛六项目建成后每年可提供约16亿千瓦时清洁电能,满足约70万户家庭一年生活用电,相当于每年节约标煤超50万吨、减排二氧化碳126万吨。全容量投产后,将助力阳江海上风电并网装机规模进一步跃升,为粤港澳大湾区能源结构优化提供绿色支撑。
